6 модулей ОПУ за 60 дней: как МеталлСан собрал энергообъект под ключ в Минской области

Инженерные конструкции
Заказчик
УП «АЭС-комплект»
Отрасль
Энергетика
Регион
аг. Песочное, Копыльский р-н, Минская обл.
Срок выполнения
60 календарных дней (27.04 – 06.07.2026)
Объем работ
6 модулей, 72 м²,
13,5 тонн
Изготовленная продукция

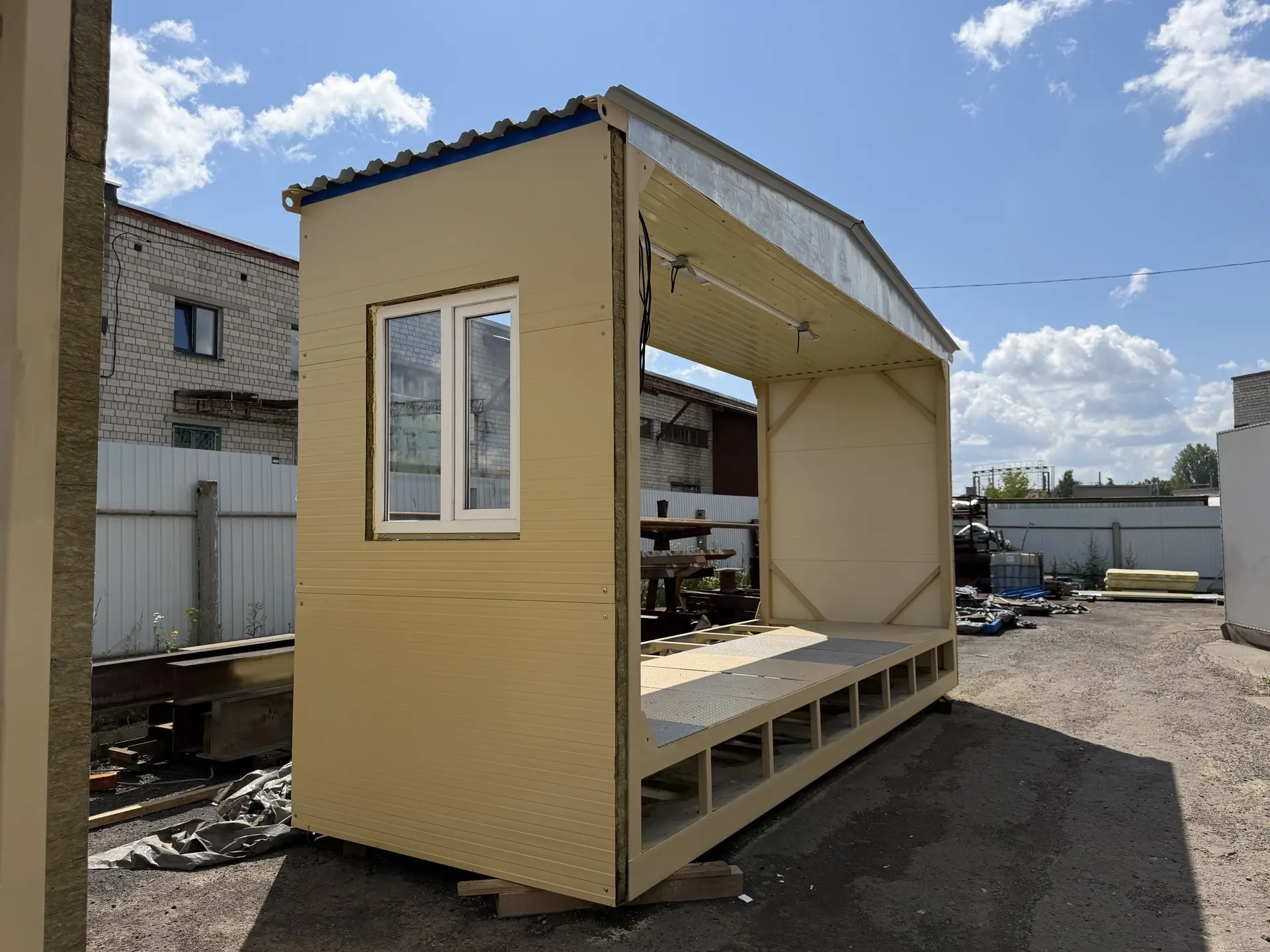

Модульное здание ОПУ под ключ

Шесть модулей ОПУ, сжатые сроки и высокие требования к качеству изготовления – именно такую задачу поставил перед МеталлСан заказчик  «АЭС-комплект». Рассказываем, как был организован проект, какие решения позволили избежать задержек и почему часть работ вышла за рамки первоначального технического задания.

Задача, где цена ошибки высока

Общеподстанционный пункт управления (ОПУ) – здание, в котором размещаются системы управления, связи, безопасности и вспомогательное оборудование подстанции. По сути, это ключевой узел всего энергообъекта.


Поэтому требования к качеству и точности изготовления здесь выше, чем у стандартных промышленных модулей: любая недоработка на производстве проявляется уже на монтаже – и оборачивается простоем объекта.

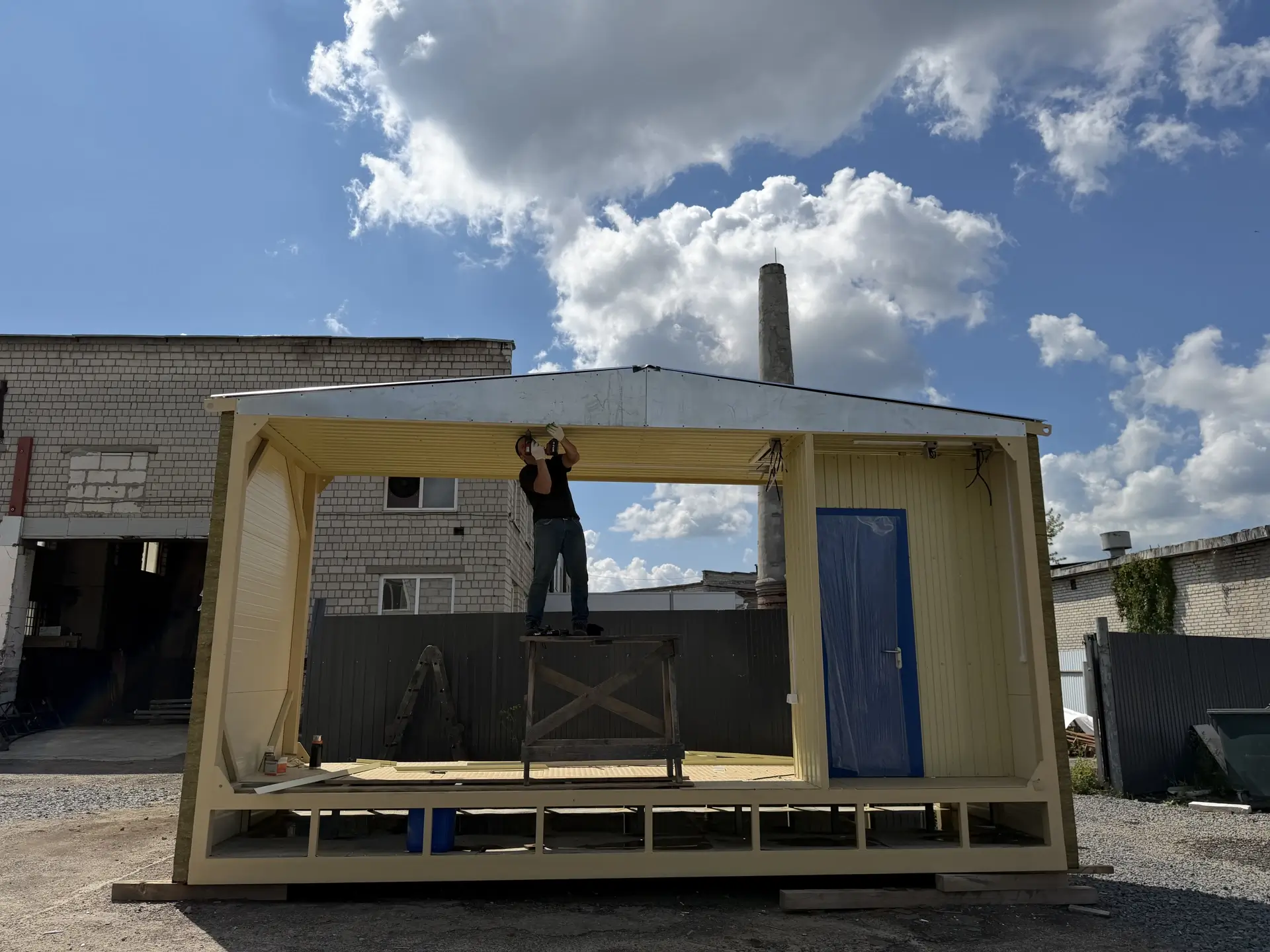

Заказчику требовалось получить модульное здание ОПУ для подстанции в комплектации «под ключ» – не отдельные конструкции, а шесть модулей заводской готовности с уже интегрированными инженерными системами.


Для нас этот проект стал продолжением работы с энергетической инфраструктурой: в этом и прошлом году мы уже изготавливали конструкции для подстанций. Этот опыт помог быстрее сориентироваться в специфике проекта – заранее понимать, какие узлы инженерной части требуют особого внимания.


Задача звучала конкретно: изготовить модульные здания для энергетического объекта по требованиям технического задания, обеспечить высокую степень заводской готовности и передать заказчику конструкции, которые можно установить на площадке без дополнительных доработок.

Когда техзадание есть, а инженерные вопросы требуют уточнения

Уже на старте стало понятно: исходной информации по инженерным разделам недостаточно для запуска производства. В таких случаях можно просто вернуть проект на доработку заказчику – но мы взяли эту задачу на себя и выполнили разработку КМД для металлоконструкций модульного здания, подготовив полный комплект рабочей документации для производства.

В рамках проекта команда выполнила:

  • разработку и согласование проектов электроснабжения, отопления и вентиляции;
  • подготовку комплекта КМД;
  • изготовление металлокаркасов модулей;
  • окраску металлоконструкций;
  • монтаж ограждающих конструкций из сэндвич-панелей;
  • установку окон и дверей;
  • монтаж внутреннего электроснабжения;
  • монтаж систем отопления, вентиляции и безопасности.

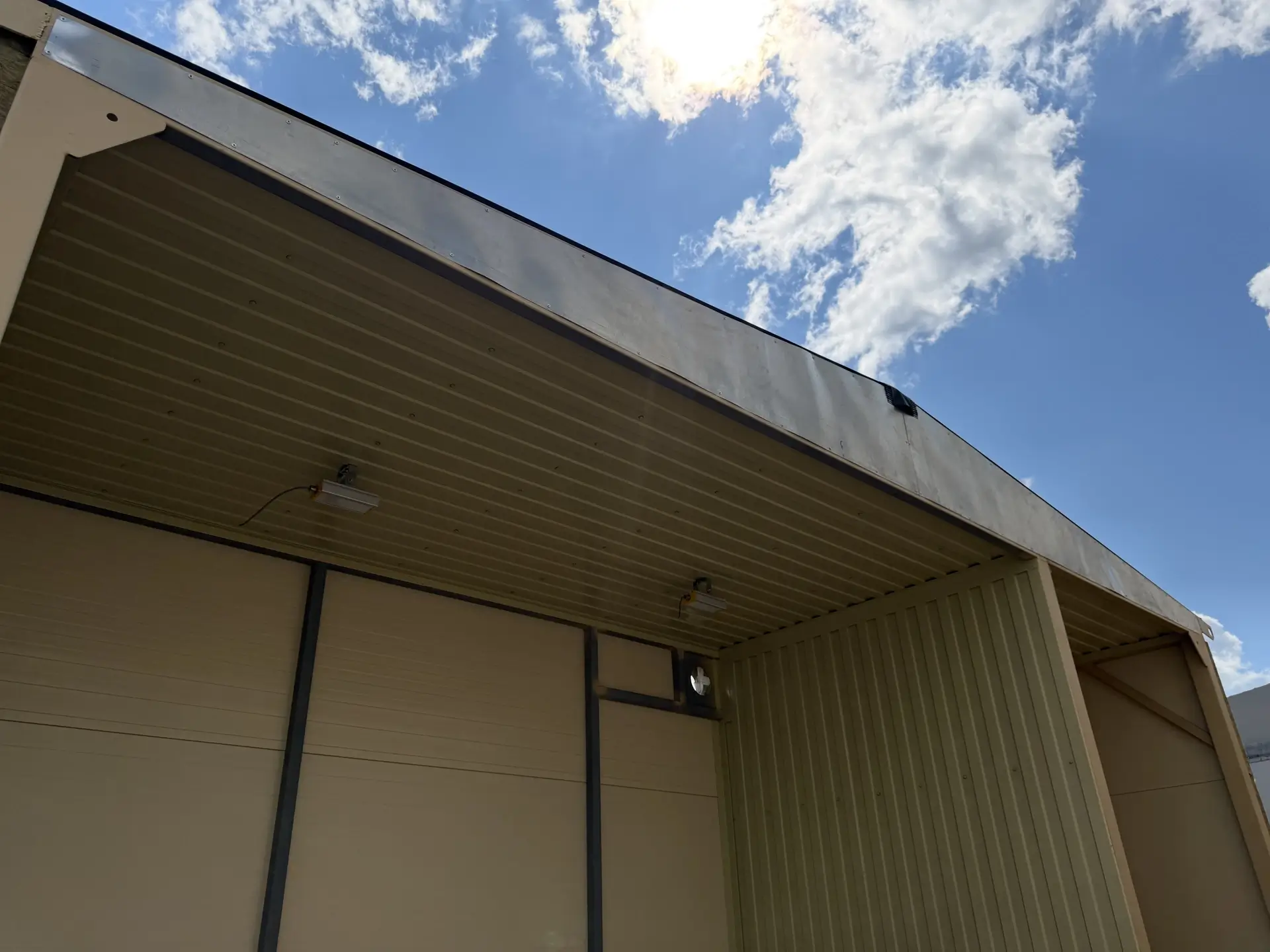

Таким образом, проект включал не только изготовление отдельных элементов, а полный цикл производства модульного здания — от подготовки документации до выпуска готовых блоков с инженерным наполнением.


Отдельной, менее очевидной задачей стала увязка инженерных систем между собой внутри одного модуля: кабельные трассы, вентиляция, отопление нужно было разместить так, чтобы ничего не пересекалось и оборудование оставалось удобным для дальнейшего обслуживания.


Именно эта часть работы отличает модульные здания специального назначения для энергетики от типовых блок-модулей – здесь важна не просто сборка конструкции, а слаженная работа конструкторов, специалистов КМД и производственной команды.

Как строился процесс

Порядок работ был стандартным для завода: каркас → обшивка → отделка → инженерные сети.


А вот организация процесса – уже не совсем типовая: монтаж электроснабжения, отопления и вентиляции шёл параллельно с отделочными работами, а не после них. Именно это позволило уложиться в 60 дней без потери качества.


Отдельно стоит сказать о том, как решались вопросы по недоработанному ТЗ уже в процессе производства. Несколько раз пересогласовывали отдельные инженерные решения – инициатором выступала как наша сторона, так и заказчик.


Например, часть оборудования заменили на аналоги по нашему предложению, а заказчик, в свою очередь, попросил доработать конструкцию под требования к устройству фальшпола.


По каждому такому обращению команда сначала оценивала возможность изменений и предлагала варианты, и только после согласования вносила правки в конструкции.


Такой подход позволил избежать ситуации, когда изменения появляются уже на строительной площадке и требуют остановки монтажа. Все основные решения принимались на этапе проектирования и производства.


Связь с заказчиком была выстроена оперативно: звонки, сообщения в мессенджерах и общая таблица замечаний.


Заказчик участвовал не только на этапе разработки ТЗ, но и при согласовании проектной документации, и в текущем контроле производства. Благодаря этому даже небольшие правки – перенос монтажных проушин, соединительных петель, дополнительные отверстия в настилах – закрывались за один-два дня, а не растягивались на долгую переписку.


По наблюдению команды, для заказчика в этом проекте важнее всего были два фактора: качество изготовления и соблюдение сроков – именно на них строился ежедневный контроль на производстве.

Результат проекта

  • 6 модулей ОПУ заводской готовности, общей площадью 72 м²;
  • 13,5 тонн металлоконструкций;
  • 60 календарных дней – точно по графику;
  • заказчик получил комплект модульных зданий для энергетического объекта, полностью готовых к установке – без доработок конструкций и инженерных сетей уже на площадке.

Проект стал примером комплексного изготовления модульного здания ОПУ: с разработкой рабочей документации, производством металлоконструкций, монтажом инженерных систем и подготовкой объекта к дальнейшей установке.

Комментарий инженера-конструктора

«Когда речь идет о модульном здании ОПУ, металлокаркас – это только часть работы. Основная сложность в том, чтобы заранее увязать конструкцию, кабельные трассы, вентиляцию и отопление внутри ограниченного пространства модуля.

Если это не проработать на стадии КМД и производства, доработки неизбежно переносятся на строительную площадку.

В этом проекте нам удалось полностью собрать инженерную часть на заводе и передать заказчику модули, которые оставалось просто смонтировать».

Инженер-конструктор
МеталлСан

Если у вас есть чертежи, проектная документация или предварительное техническое задание на модульное здание для энергетического объекта – присылайте. Мы оценим объем работ, предложим техническое решение, рассчитаем стоимость и скажем, в какие сроки уложимся.

Использованные услуги
Модульные здания
Монтаж инженерных систем
Антикоррозионная обработка
Использованная продукция
Металлоконструкции для энергетики
Несущие металлоконструкции
Каркасы зданий
Фермы
Сэндвич-панели
ООО “АЭС-комплект”
Генеральный подрядчик, Минск

«Работаем с МеталлСан уже третий год — ни разу не подвели по срокам. Изготовили сложные фермы для логистического центра. Инженеры оперативно вносили правки в КМД, а качество сварных швов подтверждено независимым контролем. Надёжный партнёр для промышленных объектов»

Обсудить аналогичный проект
Расскажите о своей задаче — мы предложим оптимальное решение
Оптовые продажи

8 (029) 149-02-44

Розничные продажи

8 (029) 149-02-08

Снабжение/логистика

8 (029) 149-02-06

Конструкторский отдел

8 (029) 149-02-56

Задать вопрос
Изучим документацию, рассчитаем стоимость и свяжемся с вами в течение часа
Консультация
Отправить проект
Изучим документацию, рассчитаем стоимость и свяжемся с вами в течение часа
Получить расчет
Изучим документацию, рассчитаем стоимость и свяжемся с вами в течение часа
